- リソースの順番を正しく設定する

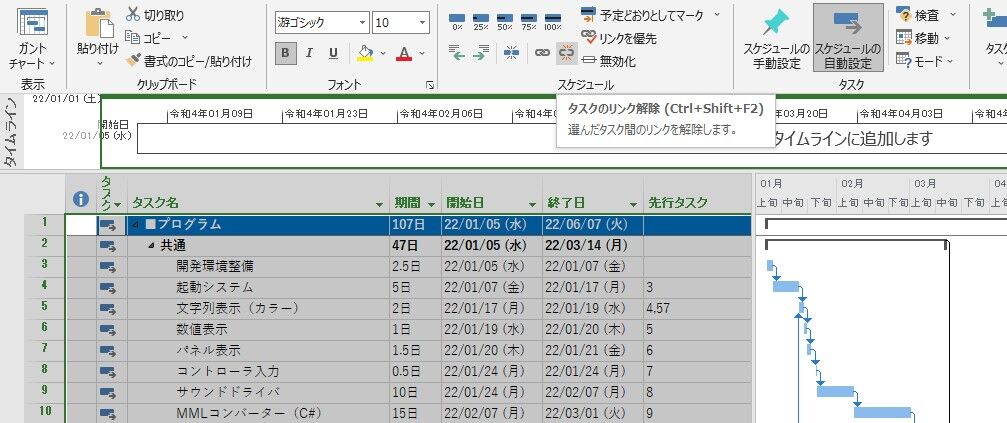

MMLコンバーターの完成後に作曲作業開始とするには、まず、MMLコンバーターと■サウンドを行選択します。このため、処理を行う順番に行選択するようにしてください。逆に選択すると逆方向にリンクされます。行選択する順番が大切なのです。最初に MMLコンバーターをクリック、続いて [Ctrl] を押しながら ■サウンド をクリックします。続いてリンクボタンをクリックします。これで MMLコンバーターが完成してからの作曲作業開始になりました。 ■サウンド が 1月ではなく 3月から作業開始に延びています。

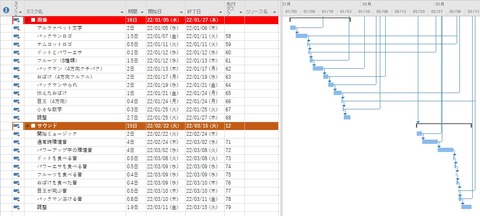

このようにこのデータがなければ作業できないであるとか、このプログラムがないと作業できないを探して全てリンクします。今回は ■プログラム とそれ以外の大項目につなぐリンクだけを注力してください。その結果、以下のようなガントチャートとなりました。

- プログラム順番を正しく設定する(共通)

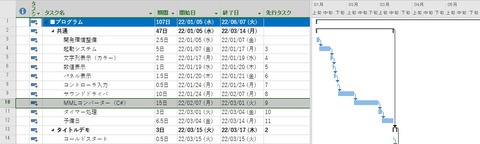

さて、プログラム同士でも順番や並列可能な部分があるのはわかりますでしょうか。まず、共通処理は最初に必要です。その後、タイトルデモ、ゲーム開始デモ、ゲームプレイは完全に独立しています。これらは少なくとも別の担当者に割り振りが可能ということです。さらに、共通部分の中も、起動システムまでは共通ですが、それ以外は完全に独立した作業が可能です。強いて言うなら表示系は同じ担当者が作りやすいということでしょうか。

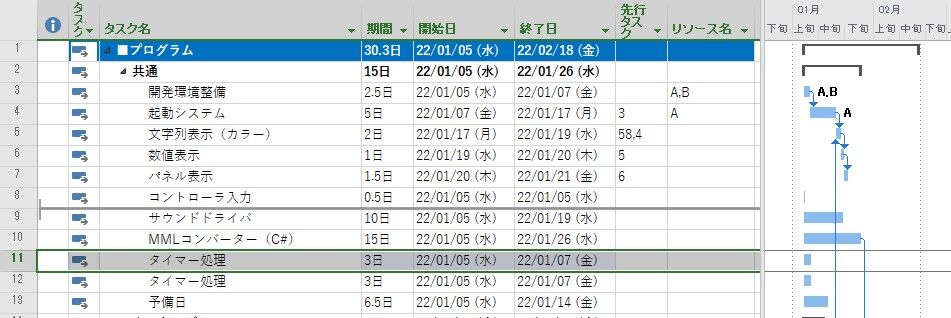

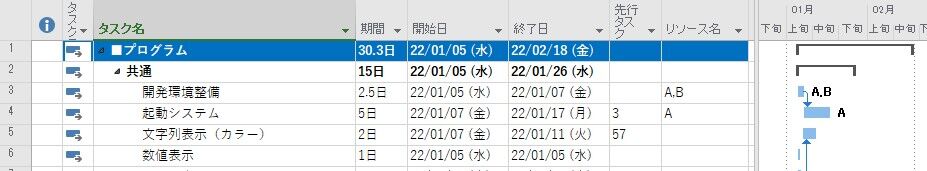

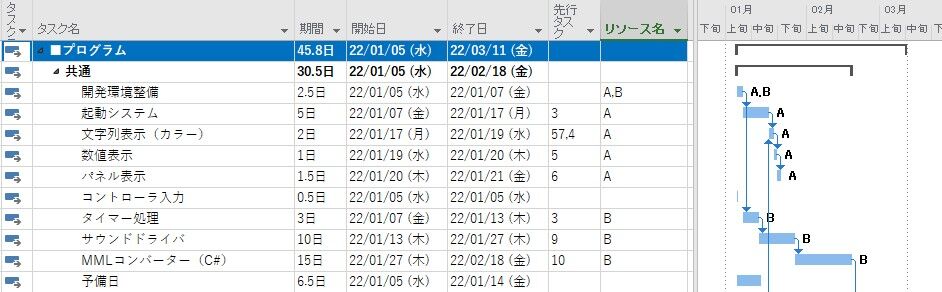

上記の考察を元に、プログラマ 2名で策定してみます。まず、開発環境整備は全員が個別に行いますが、起動システムは誰か一人が作ったモノを共通利用します。そのため開発環境整備のリソースに A,B と記入します。これは Aさんと Bさんという意味ですので、具体的な名前がわかっているのなら、その名前を入れてください。起動システムは Aさんに行ってもらうとしてリソース名を A として、開発環境整備からリンクします。

共通部分を 2名で割り振りを考えます。Aさんには引き続き画面表示周りを担当してもらうこととして、リンクを繋げます。B さんにはサウンドドライバ周りを担当氏もらう…のですが、サウンドドライバは割り込み関連が整備されていないと作りにくいので、サウンドドライバより先にタイマーを担当してもらいます。なるべく最初に作業する項目を担当者別で上にしたいので、タイマー処理項目をサウンドドライバの上に移動します。

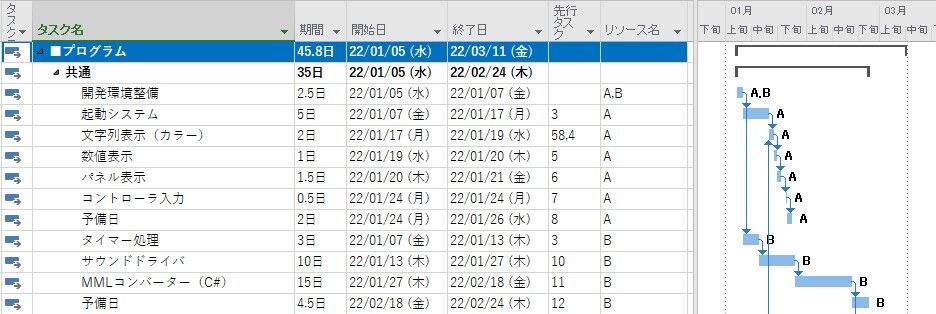

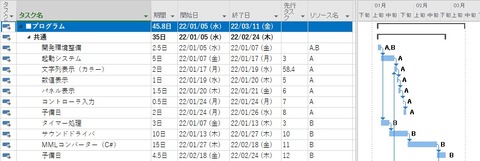

結果、明らかに B さんの作業負荷が高いので、残ったコンロトーラ入力も Aさんに割り振ります。これで共通部分のAさんとBさんの作業が仮決定しました。予備日は6.5日ありますが、作業負荷の小さい Aさんに2日、作業負荷の大きい Bさんには、4.5日を予備日を設定します。
NAVITIME ※私は使い始めて6年目です。

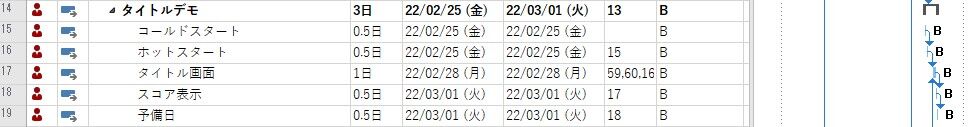

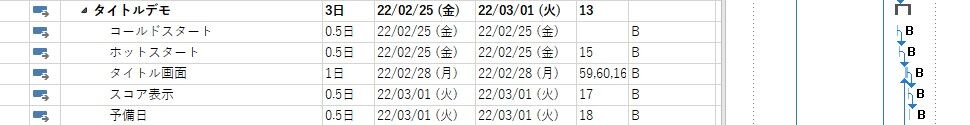

- タイトルデモとゲーム開始デモのリンク
さらにタイトルデモよりゲーム開始デモのほうが重要度が高いので、着手順序としてはゲーム開始デモを、まるごとタイトルデモの上に移動してしまいます。移動でレベルが狂うので、正しいレベルに合わせます。

ゲーム開始デモのリンク元を上記の予備日とします。さらに、タイトルデモのリンク元をゲーム開始デモの項目とします。これらのデモの作業者は Bさんにします。

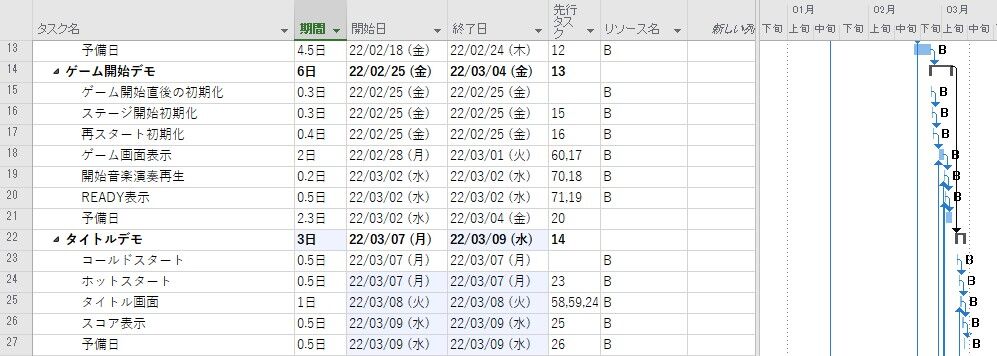

ここで Microsoft Project だけかもしれない注意が。グループ項目名に担当者名を入れたら、各作業項目側には担当者名は入れないようにします。逆に各担当毎に名前を入れたら、グループ項目名には担当者名を入れてはいけません。これは、多重登録エラーとなり、その担当者の作業時間を適切に計算できなくなるためです。試しに両方ともに名前を入れるとこんな表示になります。

項目の先頭に赤い人形が現れました。これは、1日の稼働時間が正規の勤続時間を超えているというエラーになります。個人的にはグループ名に名前を入れず、グループ全体の作業が完了したら、展開を閉じてグループ全体にだけ名前とするのがおすすめです。
※ 一日16時間働けとかブロック企業にも程があります…

これで Bさんの作業がかなり明確化しました。

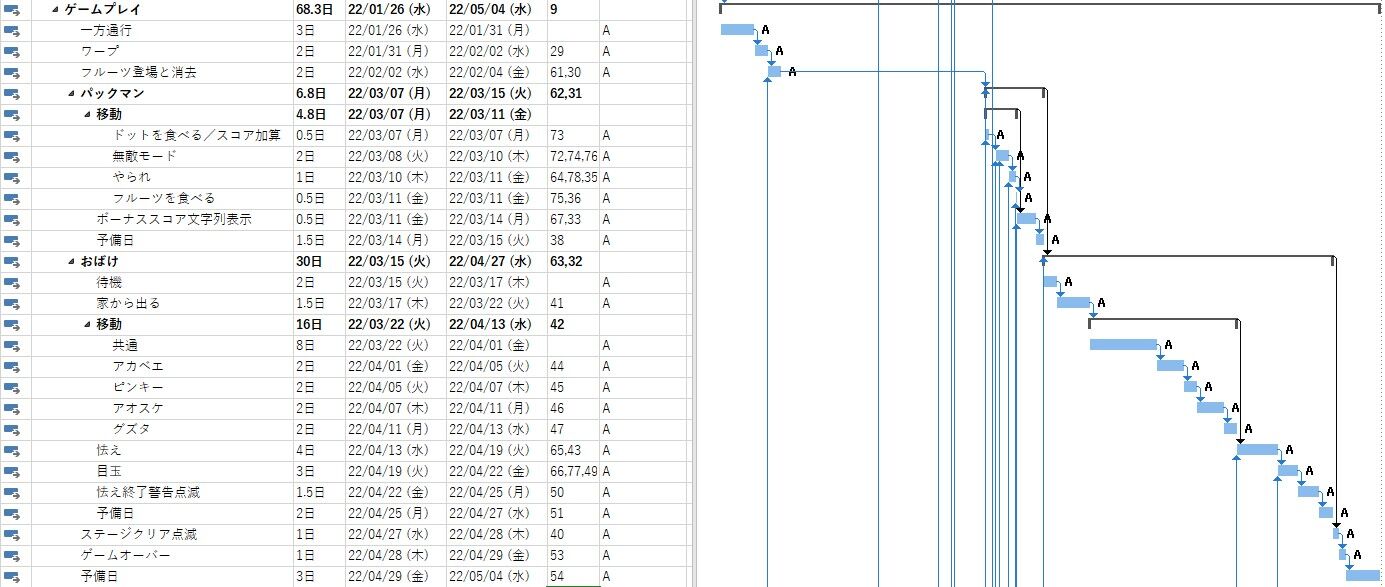

- ゲームプレイのリンク

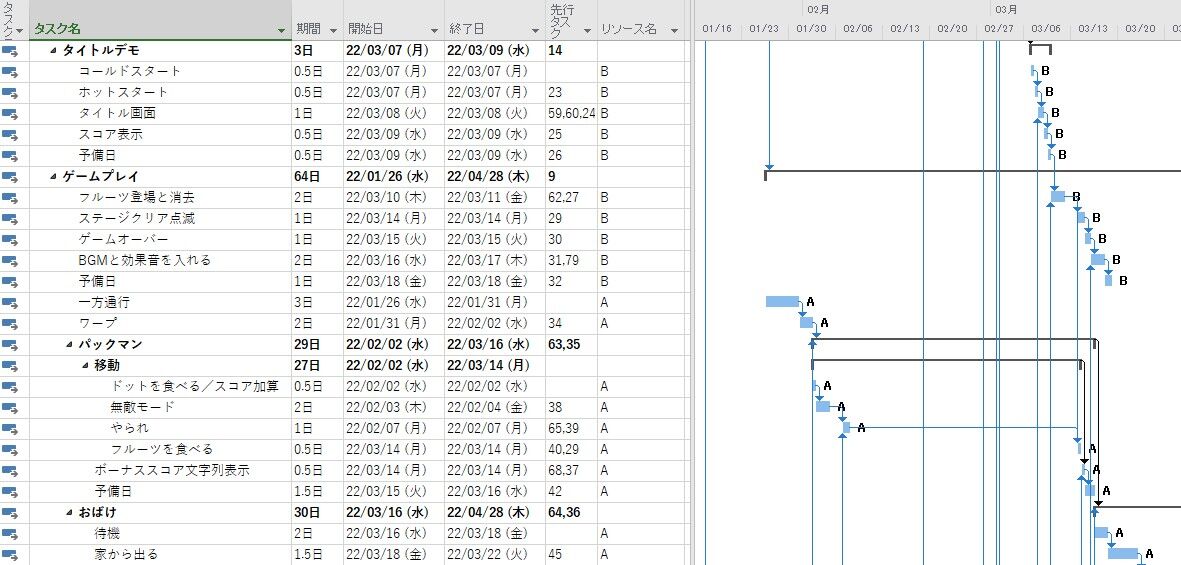

これではプログラムが組めませんので、順番を入れ替えます。

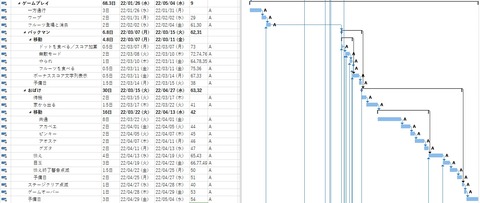

あとはゲームプレイのリソースを Aさんとして、全てを上から繋げてしまいます。ゲームプレイ自体のリンク元は、共通部分の Aさん作業の最後である「予備日」とします。

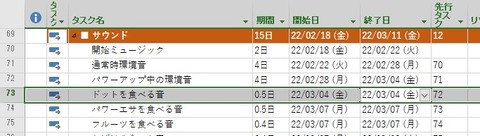

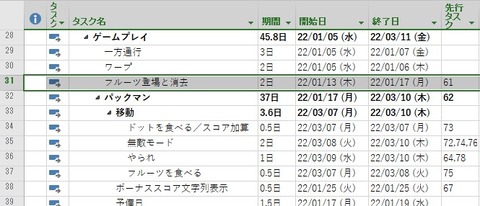

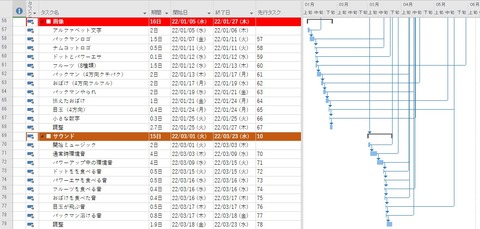

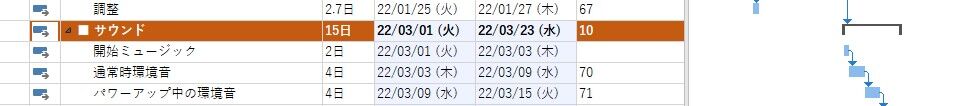

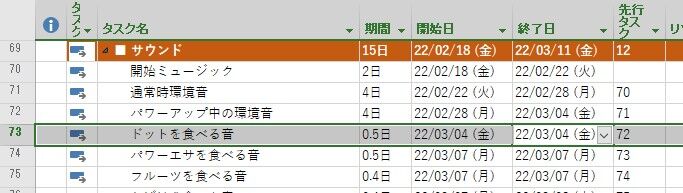

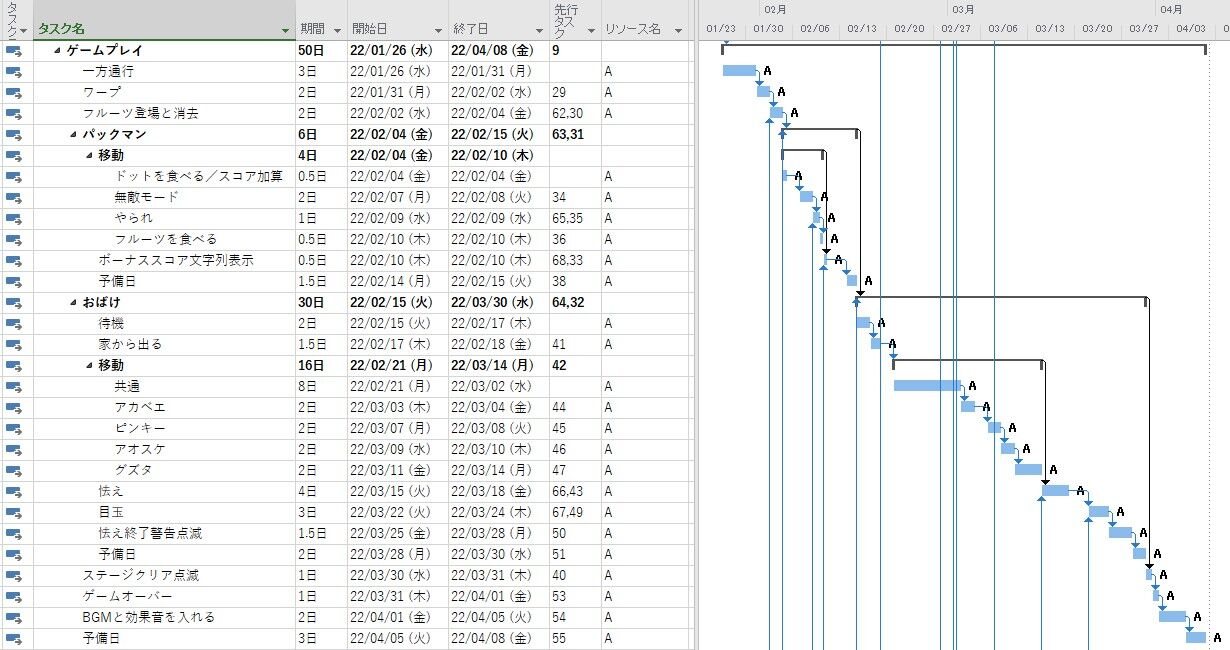

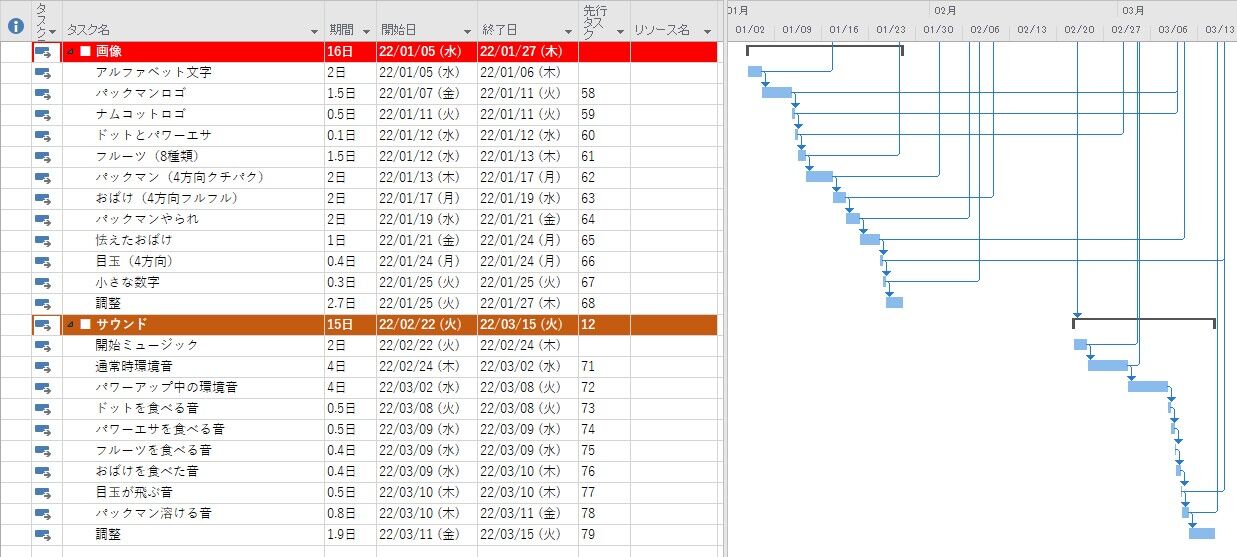

さて、何か気が付きませんでしょうか。フルーツの登場の作業終了日が 2月4日なのに、ドットを食べる処理開始が 3月7日と離れています。無駄な待ち時間が発生していますよね。これは何が原因なのでしょうか。見ると、グループ親のパックマンには 62番と31番が、ドットを食べるタスクには73番がリンクされています。31番はすぐ上なので除外して、62番と73番が何なのか確認します。すると、72番のドットを食べる音の完成待ちということがわかります。

サウンドデータ作成の着手は、サウンドドライバとMMLコンバーターの完成を待たねば出来ません。また、サウンド開発の初頭にドットエサを食べる音の開発としても、2月18日と少し待たされてしまいます。この場合は仕方がないので、音を入れる作業を別枠で工数を用意して、作業のリンクを切ってしまいましょう。音のリンクを一旦全て削除します。71番以降がゲーム内の音なので、先行タスクの項目の数字を直接消していくのが早いと思います。

これで作業時間が連続しました。最後にBGMと効果音を入れる作業を追加して、効果音作成タスクの最後、79番からリンクをつなげればOKです。目玉が飛ぶ音は作業中に繋ぐ事もできるので、この辺りはプログラマと相談ですね。
カロッツェリア(carrozzeria)/パイオニア(Pioneer)
2019-05-24 ※ 凄く欲しいんですが Android auto がアレで…
- 作業負荷の偏りを平坦化する

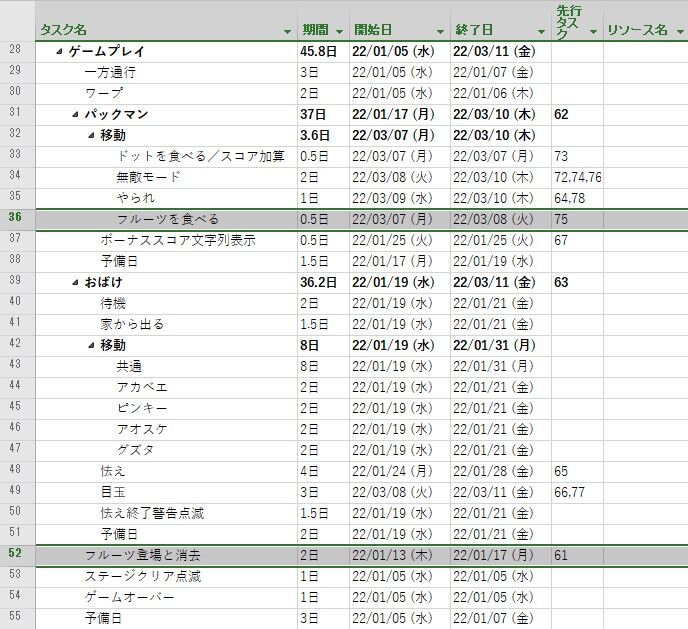

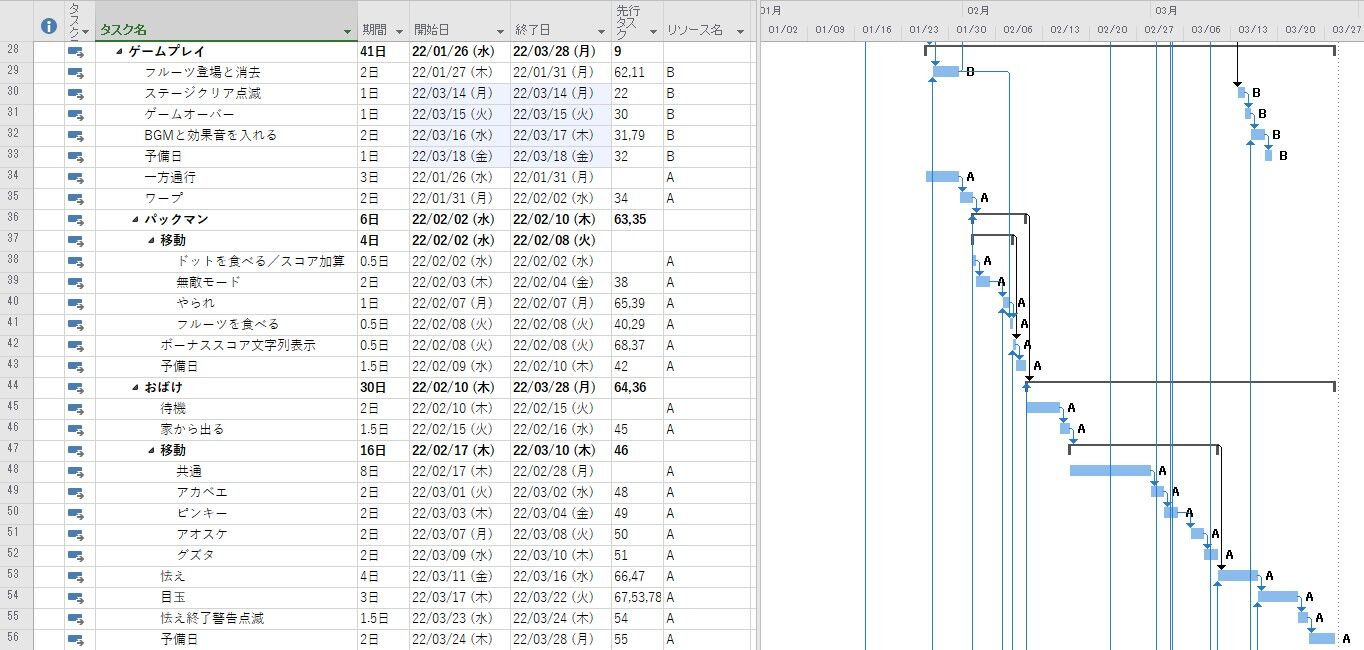

なんとまたしてもフルーツが足を引っ張ります。Aさんにとって、フルーツの表示は 2月7日までにほしいのに、Bさんの着手は3月10日と全然遅いのです。そこで、フルーツの表示をサウンドドライバの完成直後まで優先度を変えてしまいます。リンクをサウンドドライバ→フルーツ表示→MMLコンバーターと変えるのです。すると…

このように Aさんと Bさんの作業量は10日違いに収まりました。完成最終日も3月末と比較的納得出来る期間に収まっています。
- 着手日の見直し

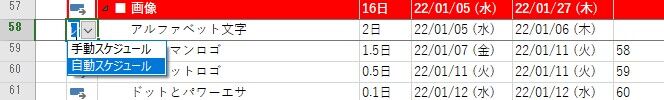

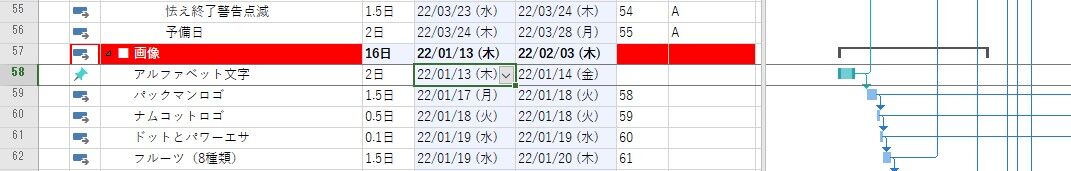

サウンド作業はMMLコンバーター完成待ちのため、ギリギリとなっていますが、画像制作は結構余裕があります。最も最初に使用されるアルファベットが、1月17日にあれば間に合いますので、58番のアルファベット開始を。その二日前に変更します。まず、タスクを自動から手動に切り替えます。

これで開始日を自由に変更できるようになります。現在の開始日 22/01/05(水)を 22/01/15 に変えて…みたところ、最終完成日が1日遅くなりました。なんでかなと理由を探ると、22/01/15とすると土日を挟んでしまうために、完成日が 22/01/17と1日待たされる結果となったためでした。そのため、開始日を22/01/13(木)にして問題解決しました。Microsoft Project はこのように自動で土日を回避する動作を行います。

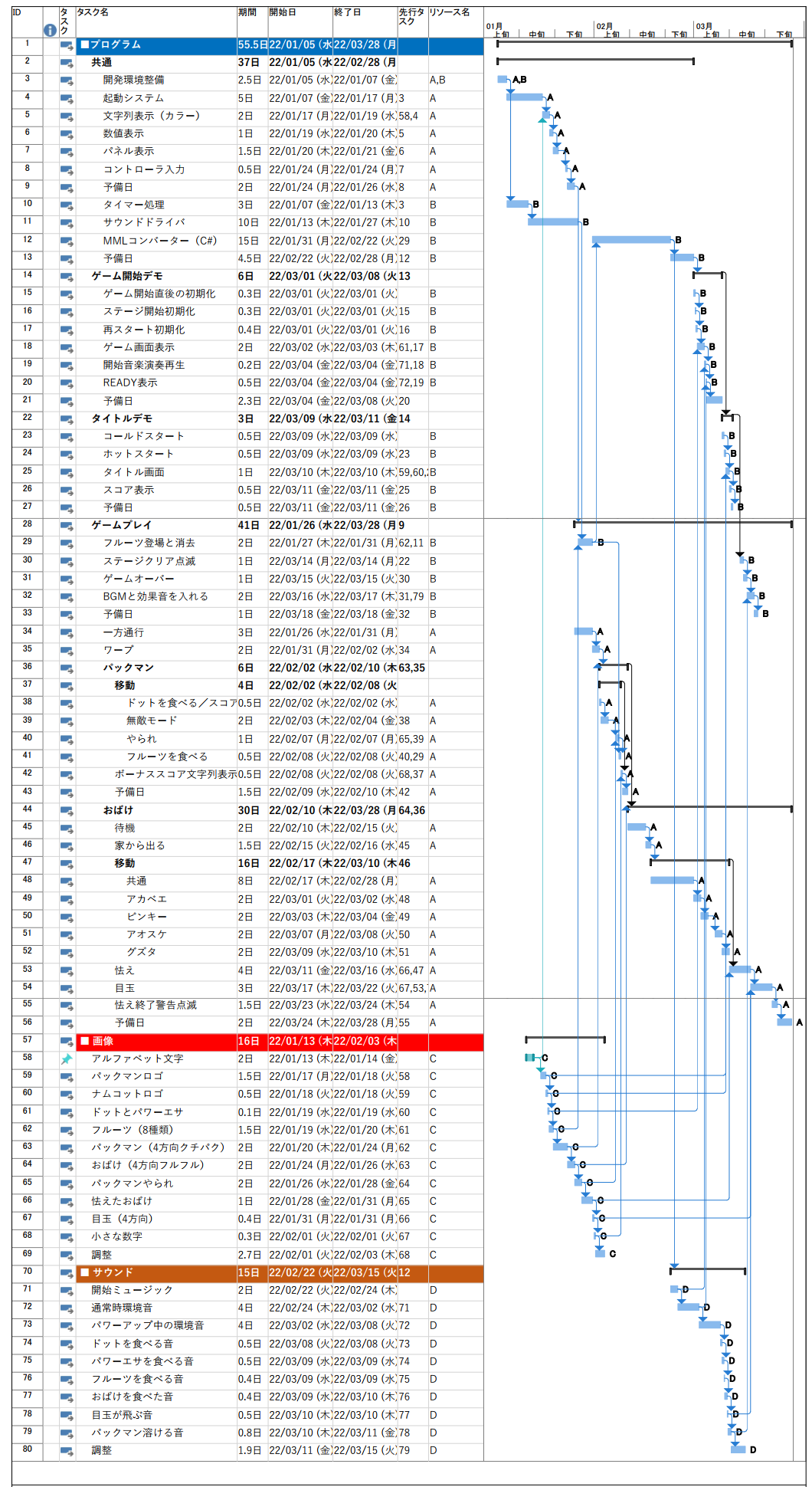

この後、画像制作担当者に Cさん、サウンド担当者に Dさんを割り当てて、プロジェクト管理表は完成です。プロジェクトメンバーと管理表を共有して、質疑応答としてさらに完成度を上げていってください。
!!!ご注意!!!
本記事はあくまでもベータ完成までを工数最適化として紹介しています。実際には、ここからベータテストがあったり、マスターチェックがあったりと、まだ製品化までは時間がかかる事があり…いや、絶対に時間がかかります。さらに、各作業の工数そのものは、担当者の実力によっても変動しますし、担当者の投入人員数でも違いがでます。この工数はあくまでもサンプルであって、現実とは異なる事をご理解ください。よろしくお願いいたします。
